Этапы строительства частного дома от участка до заселения

Содержание 15 разделов
- 1Восемь этапов строительства по порядку
- 2С чего начать строительство дома
- 3Документы, без которых нельзя начинать
- 4Этапы стройки по порядку
- 5Что проверить при приёмке каждого этапа
- 6Как платить по этапам
- 7Чем отличаются этапы для разных материалов
- 8Какие этапы можно делать зимой
- 9Сроки
- 10Что делает заказчик, а что подрядчик
- 11Как выбрать подрядчика до начала стройки
- 12Нужен ли технический надзор
- 13Сколько стоит построить дом с нуля
- 14Типичные ошибки на старте
- 15Как мы фиксируем цену и этапы в договоре
Стройка дома начинается не с котлована, а с бумаг и участка. Самые дорогие ошибки делают ещё до первого кубометра бетона, когда покупают участок без проверки, заказывают фундамент без геологии или подписывают договор без сметы. Исправлять их потом приходится на готовом доме.
Этапы строительства частного дома идут в одном и том же порядке почти у всех подрядчиков. Подготовка, фундамент, коробка, кровля, окна, инженерия, отделка, регистрация. Отличаются сроки, материалы и то, кто что делает. Одноэтажный дом из газобетона «Гиацинт» в пригороде Калуги мы построили за 4 месяца, и примерно так выглядит этот путь для большинства домов, которые строят в Калужской области.

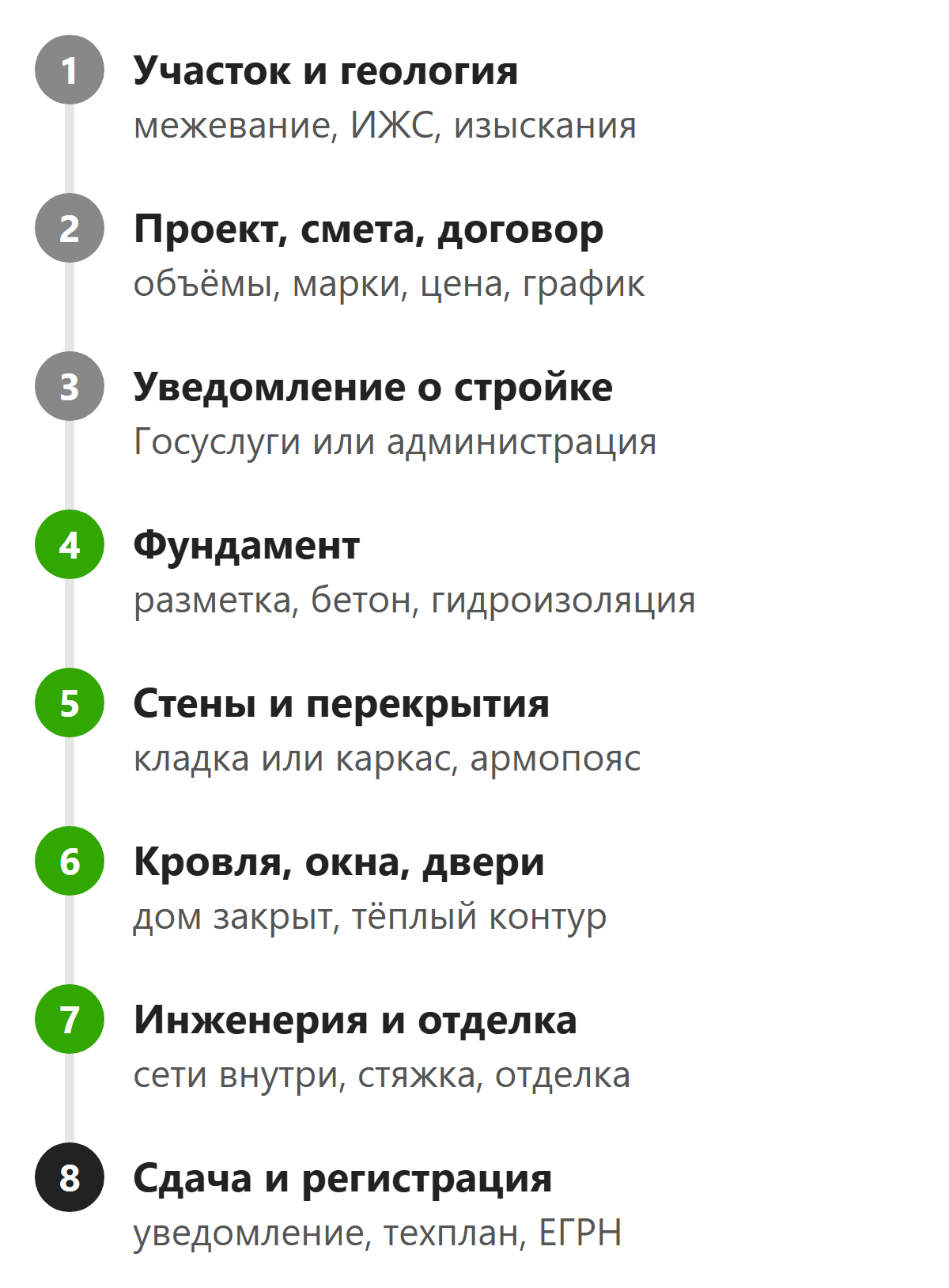

Восемь этапов строительства по порядку

С чего начать строительство дома
Первые шаги делаются за столом и на участке, без техники. Они дешёвые по сравнению с самой стройкой, но именно они определяют, сколько дом будет стоить и сколько простоит.
Участок
- Назначение. Для жилого дома нужен участок ИЖС или ЛПХ в границах населённого пункта. На садовом участке в СНТ строить можно, но с ипотекой и пропиской сложнее.
- Межевание. Границы участка должны быть в ЕГРН. От них отсчитывают отступы, а без межевания соседи могут оспорить, где стоит дом.
- Подъезд. По дороге должны проехать бетономиксер, грузовик с блоками и кран. Если дорога грунтовая, весной её может развезти, и стройка встанет.
- Электричество. Подключение к сетям оформляют через сетевую компанию заранее, это занимает время. Без света на участке стройка идёт на генераторе, а это дороже.
- Правила застройки. Отступы от границ и от дороги, предельная высота, процент застройки задают правила землепользования посёлка. Их видно в градостроительном плане участка, который можно запросить через Госуслуги.
Геология
Инженерно-геологические изыскания показывают, какой грунт под участком, на какой глубине плотный слой и где стоит вода. По ним выбирают фундамент. Для частного дома обычно бурят несколько скважин в пятне застройки. Экономия на геологии часто оборачивается фундаментом с лишним запасом или, наоборот, трещинами в стенах. В Калужской области много пучинистых суглинков, и на них это особенно чувствуется.
Проект
Проект дома это не только планировка. Нужны архитектурный раздел, где фасады, разрезы, окна и двери, и конструктивный, где фундамент, перекрытия, армопояс и стропила. Можно взять готовый проект и привязать его к участку, можно заказать индивидуальный. При заказе строительства у нас проект дома в подарок.
Смета и договор
Смета по проекту показывает, сколько стоит каждый этап, с объёмами и марками материалов. Договор фиксирует цену, график и порядок оплаты. Подробно о том, что должно быть в смете и что обычно не входит даже в «под ключ», в статье о коробке, под отделку и под ключ.

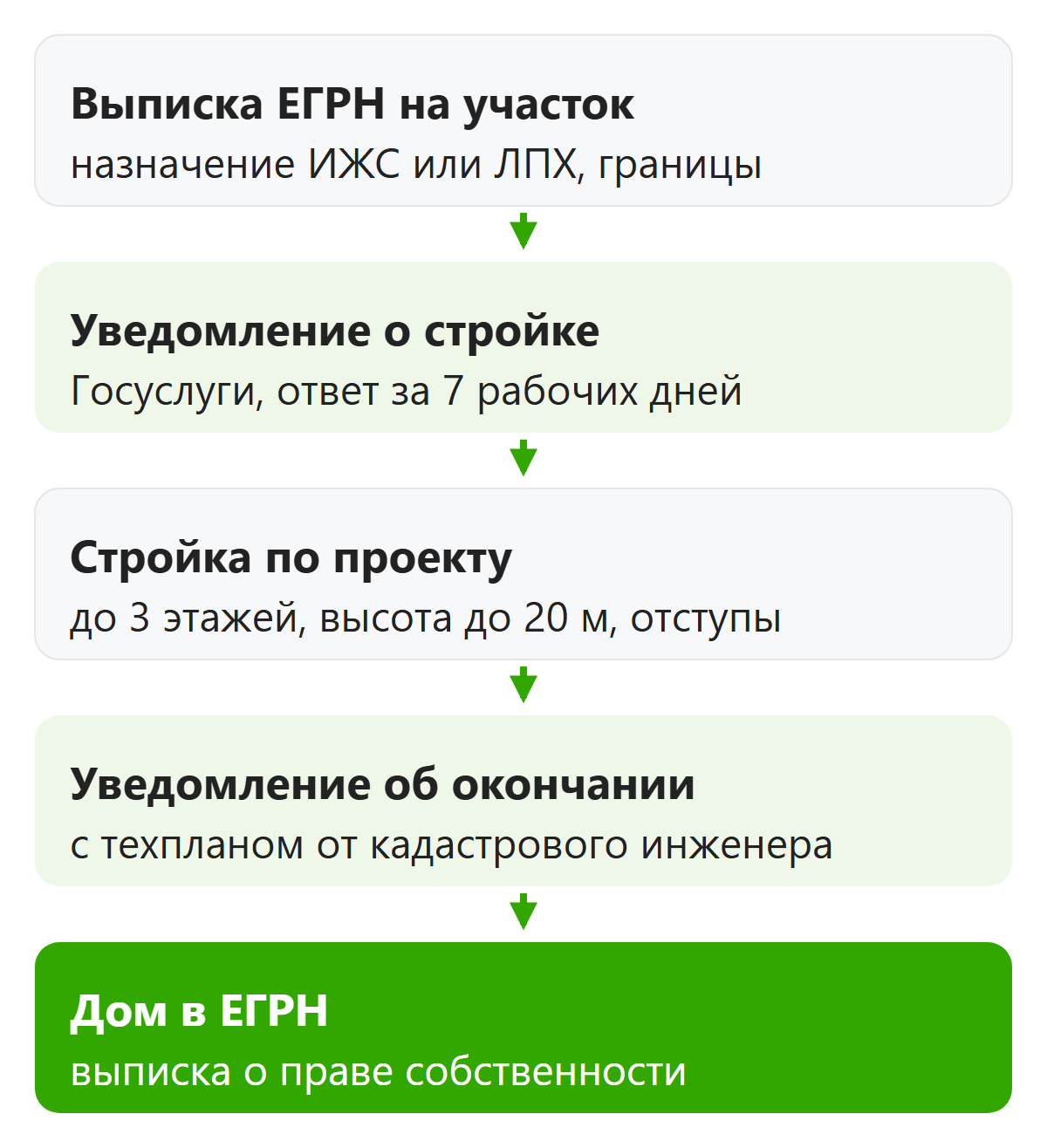

Документы, без которых нельзя начинать
Частный дом до трёх надземных этажей и высотой до 20 метров строят в уведомительном порядке. Разрешение на строительство не нужно, но два уведомления обязательны.

- Уведомление о планируемом строительстве подают через Госуслуги или администрацию до начала работ. К нему прикладывают схему, где дом стоит на участке, и указывают этажность, высоту и отступы. Ответ приходит за 7 рабочих дней. Если в нём нет замечаний, можно строить.
- Уведомление об окончании строительства подают после того, как дом построен, не позже месяца. К нему прикладывают технический план, его делает кадастровый инженер.
- Регистрация. Администрация сама передаёт документы в Росреестр, и дом появляется в ЕГРН. После этого его можно прописать, застраховать и получить налоговый вычет.
Если дом строится в ипотеку, банк просит эти же документы на своих этапах. Подробнее в статье о сельской ипотеке на строительство.
Этапы стройки по порядку
Подготовка площадки
На участке ставят бытовку или вагончик для бригады, туалет, временный свет и воду. Определяют, где складывать материалы, где разворачивается техника. Оси дома выносят на участок по проекту, обычно с геодезистом.
Фундамент

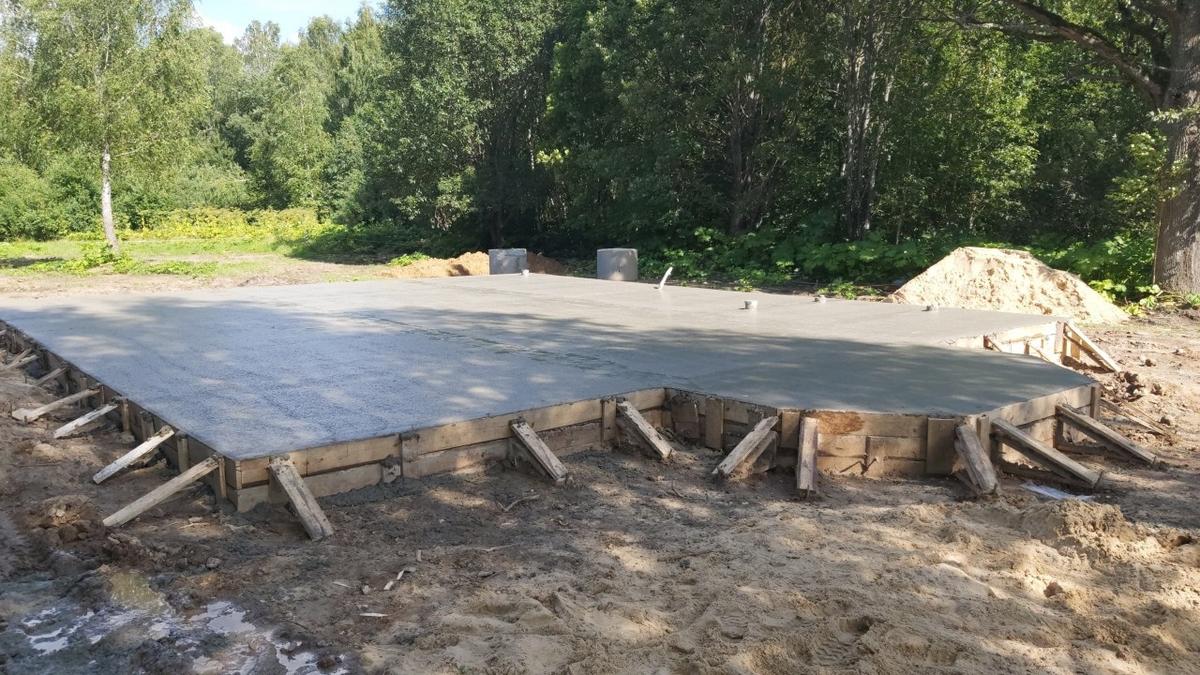

Тип фундамента выбирают по геологии и весу дома, плита, лента или сваи. Котлован или траншея, песчаная подушка, гидроизоляция, опалубка, арматура, бетон. Бетону нужно время, чтобы набрать прочность, проектную он набирает за 28 суток при тёплой погоде. Кладку стен начинают раньше, когда бетон набрал достаточную прочность по проекту, но не на следующий день после заливки.

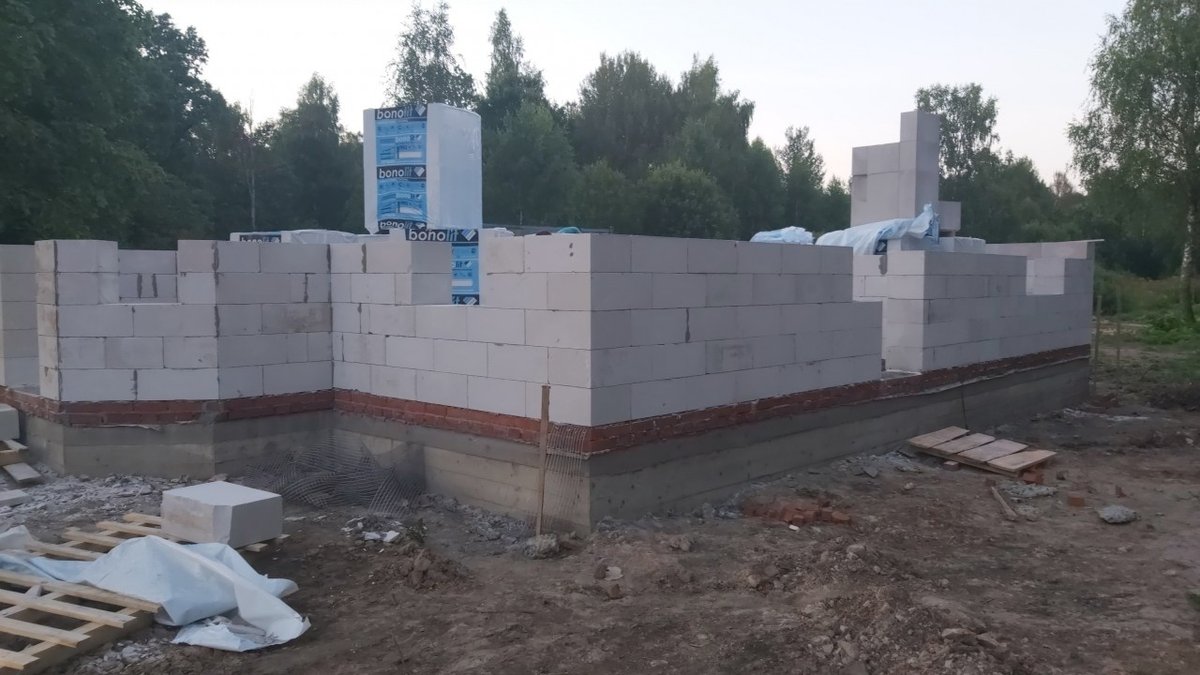

Стены и перекрытия
Коробка дома. Для газобетона первый ряд кладут на раствор по гидроизоляции и тщательно выравнивают, дальше ряды идут на клей с армированием через несколько рядов и под окнами. Над проёмами перемычки. Под перекрытие и под крышу заливают армопояс, он связывает стены в жёсткую коробку и распределяет нагрузку. Перекрытия деревянные по балкам или монолитные.

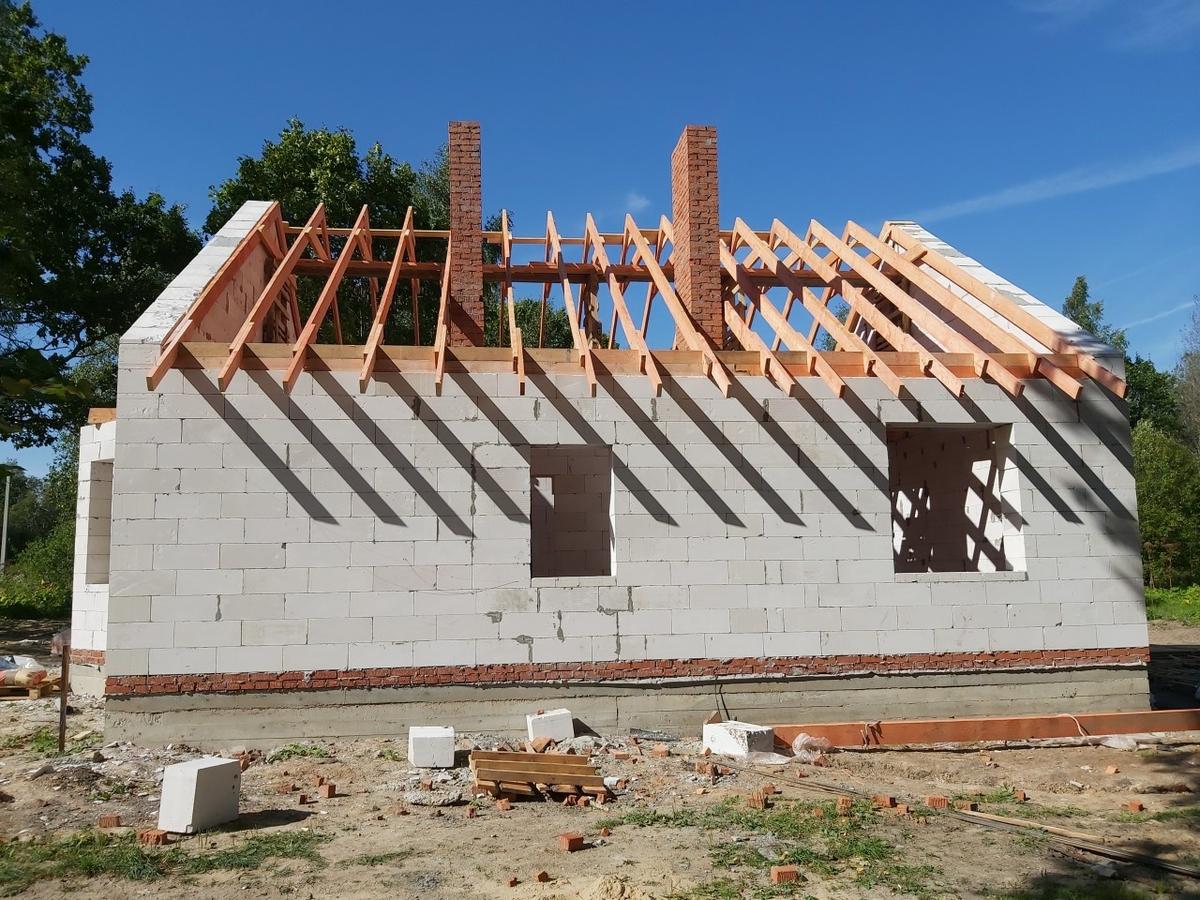

Кровля
На армопояс ставят мауэрлат, на него стропила. Дальше гидроветрозащита, обрешётка, кровельное покрытие, водосток. Утепление крыши делают сразу или после, если чердак холодный, утепляют перекрытие. С этого момента дом не боится дождя, и внутри можно работать.

Окна и двери
После кровли ставят окна и входную дверь. Дом закрыт, это и есть тёплый контур. Зимой его можно прогреть тепловой пушкой и продолжать работы внутри.
Инженерные системы

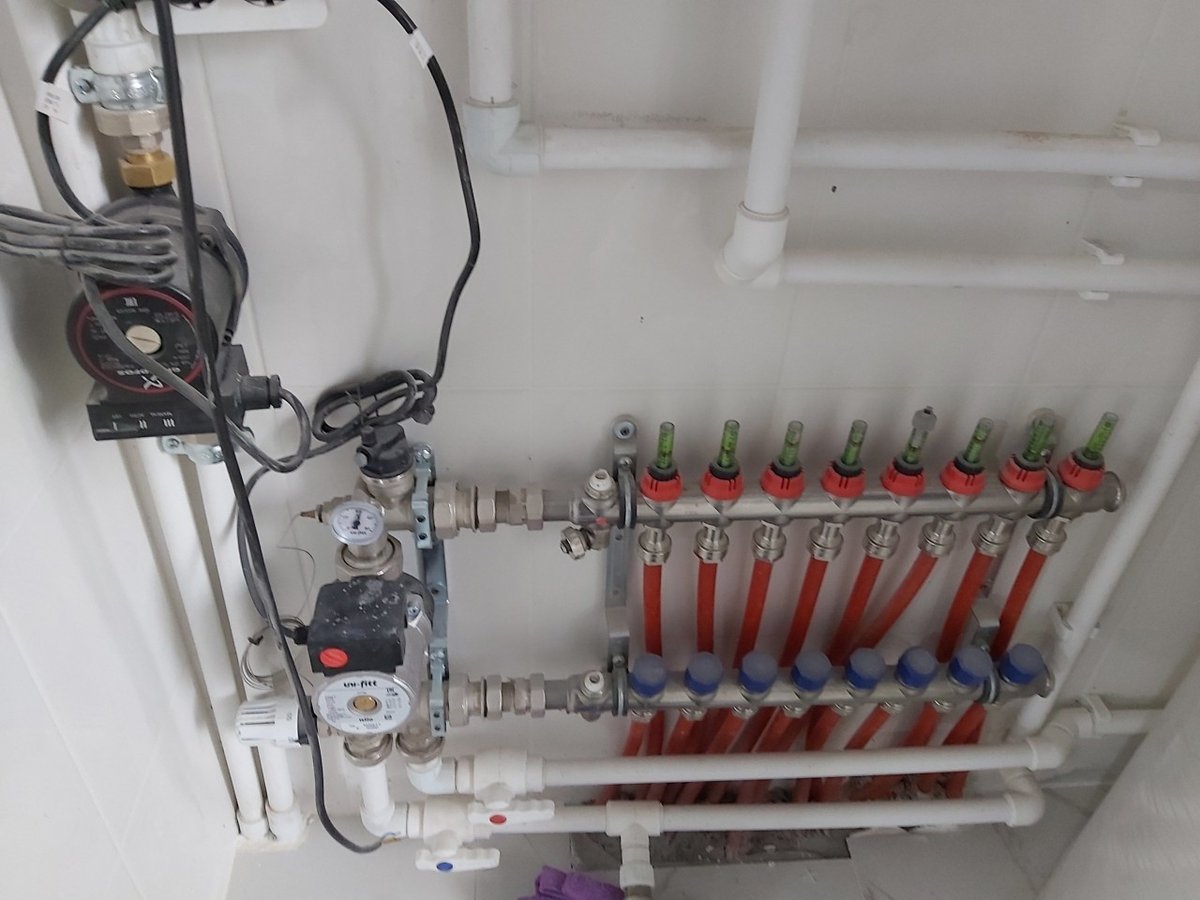

Черновая разводка отопления, воды, канализации и электрики. Ставят котёл, бойлер, коллекторы, щит. Трубы и кабели закладывают до стяжки и штукатурки, потом штробить готовые стены дороже и грязнее. Параллельно делают ввод воды и выпуск канализации, если скважина и септик уже есть.

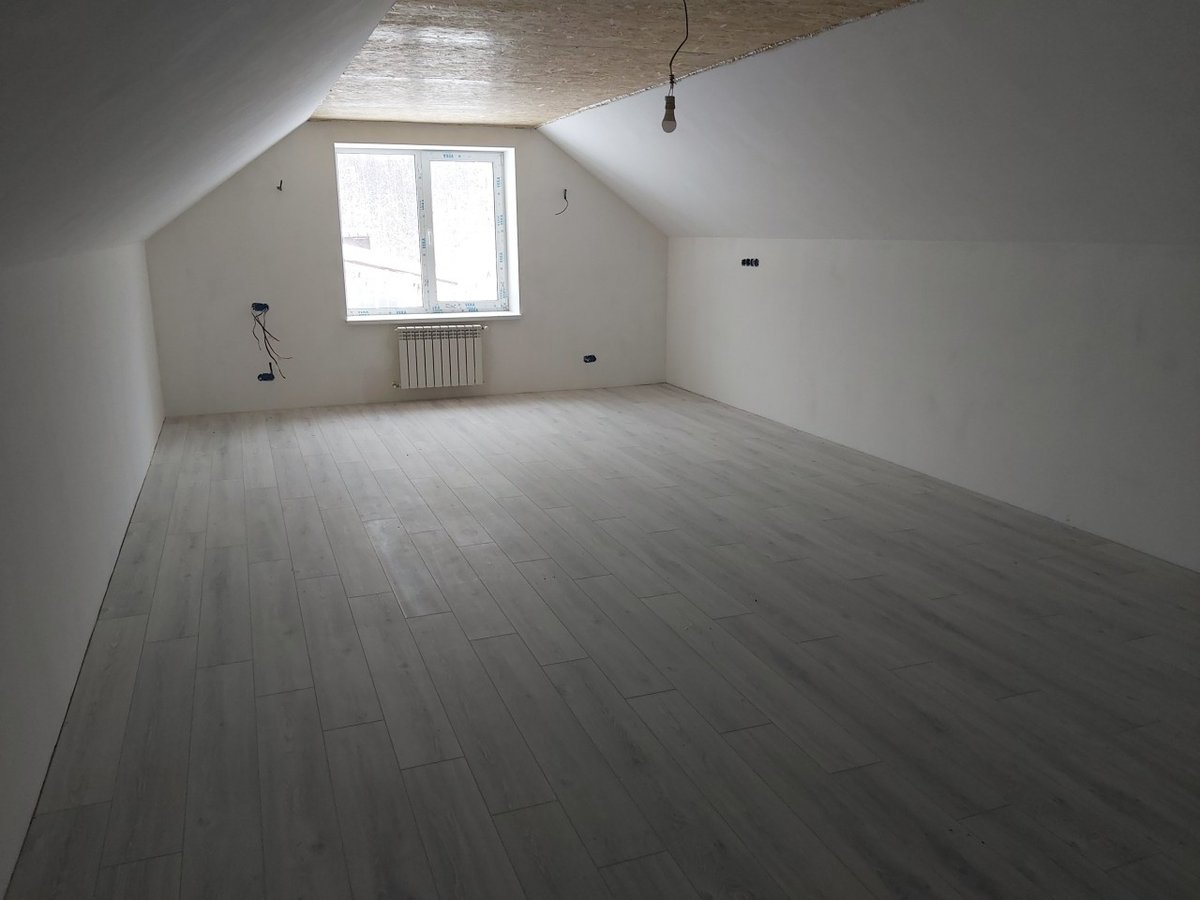

Черновая и чистовая отделка
Стяжка пола, штукатурка стен, перегородки. Стяжке и штукатурке нужно высохнуть, иначе ламинат вспучится, а обои отойдут. Дальше чистовая отделка, полы, двери, плитка, сантехника, свет. Снаружи фасад, отмостка, крыльцо.

Сдача и регистрация
Подрядчик сдаёт работы по актам и передаёт исполнительные схемы, где проходят трубы и кабели. Заказчик подаёт уведомление об окончании, и дом регистрируют. Можно заезжать.
Что проверить при приёмке каждого этапа
Каждый этап заканчивается результатом, который можно увидеть и проверить до того, как его закроет следующий. Так удобнее и платить, и спорить, если что-то сделано не так.
| Этап | Что получаете | Что проверить |
|---|---|---|
| Фундамент | плита, лента или сваи с ростверком | размеры и отметки по проекту, арматура до заливки, гидроизоляция, документы на бетон |
| Стены | коробка до верха стен | ровность и вертикаль кладки, толщина шва, армирование, перемычки над проёмами |
| Армопояс и перекрытие | жёсткая коробка | арматура до заливки, утепление армопояса снаружи, опирание балок |
| Кровля | дом под крышей | стропила и их крепление, мембрана под обрешёткой, примыкания к трубам, водосток |
| Окна и двери | тёплый контур | монтажный шов с лентами снаружи и изнутри, открывание без заеданий |
| Инженерия | разводка сетей | опрессовка труб отопления и водопровода, схема разводки, сечения кабелей |
| Отделка | дом под ключ | ровность стен и пола, работа сантехники и электрики, котёл запущен |
По каждому этапу подписывают акт. Для скрытых работ, арматуры, гидроизоляции, утеплителя, отдельные акты скрытых работ с фотографиями. Они пригодятся и при гарантийном случае, и при продаже дома.
Как платить по этапам
Оплата по этапам защищает обе стороны. Заказчик платит за то, что уже сделано и принято, а подрядчик не ждёт денег до конца стройки. Удобная схема такая.
- Этапы оплаты совпадают с этапами работ из сметы, фундамент, стены, кровля, окна, инженерия, отделка.
- Платёж за этап после подписания акта приёмки этого этапа.
- Материалы на следующий этап либо входят в его стоимость, либо оплачиваются отдельно по счетам, это пишут в договоре.
- Крупного аванса на всю стройку нет.
Мы так и работаем, оплату берём по факту выполнения очередного этапа. При ипотеке порядок задаёт банк, он платит подрядчику по графику или через счёт эскроу.
Чем отличаются этапы для разных материалов
Порядок работ одинаковый, но внутри этапов у каждого материала свои особенности.
- Газоблок и керамоблок. Первый ряд на раствор по гидроизоляции, дальше на клей или тёплый раствор. Армирование кладки через несколько рядов и под окнами, армопояс под перекрытие и крышу. Фасад после того, как стена отдала строительную влагу.
- Кирпич. Кладка медленнее, на растворе. Если стена с утеплителем и облицовкой, все три слоя ведут вместе с гибкими связями.
- Брус. Сборка сруба на нагели с межвенцовым утеплителем. Окна и двери в обсаду с зазором на усадку. Внутренняя отделка по стенам после усадки.
- Каркас. Фундамент часто на винтовых сваях, сначала платформа пола, потом стены собирают лёжа и поднимают. Мокрых процессов почти нет, после кровли и окон сразу инженерия и отделка.
Какие этапы можно делать зимой
Строить можно круглый год, но зимой одни работы дорожают, а другие идут как обычно.
- Дорожает. Фундамент и всё, где бетон. Нужен прогрев, противоморозные добавки и контроль температуры.
- Идёт с ограничениями. Кладка газобетона на зимний клей при небольшом морозе, монтаж кровли в сухую погоду.
- Идёт как обычно. Монтаж винтовых свай, каркас, окна, внутренние работы в закрытом и прогретом доме.
Поэтому частый план такой. Летом и осенью фундамент, коробка и кровля, к зиме окна и тёплый контур, а зимой инженерия и отделка внутри.
Сроки
Сколько по времени строится дом, зависит от площади, материала, сезона и того, есть ли в стройке паузы.
- Подготовка. Участок, геология, проект, смета и документы часто занимают больше времени, чем сама коробка. Их удобно делать зимой, чтобы весной выйти на участок.
- Фундамент. Главная пауза здесь, бетону нужно набрать прочность. Винтовые сваи под каркас этой паузы не требуют.
- Коробка и кровля. Для дома из газоблока идут без пауз, бригада переходит от кладки к стропилам.
- Брус. Нужна пауза на усадку перед внутренней отделкой.
- Инженерия и отделка. Самая долгая часть по числу разных работ. Сроки зависят от того, сколько отделки входит в договор.
Одноэтажный дом из газобетона под ключ от фундамента до заселения у нас занимает несколько месяцев, «Гиацинт» построен за 4. Дом из бруса из-за усадки идёт дольше, каркасный быстрее.
Важно
Сезон влияет на сроки сильнее, чем кажется. Бетон зимой заливают только с прогревом, кладку газобетона ведут на зимний клей, а земляные работы в мёрзлом грунте дороже. Выгоднее всего начинать весной, когда проект и смета уже готовы.
Что делает заказчик, а что подрядчик

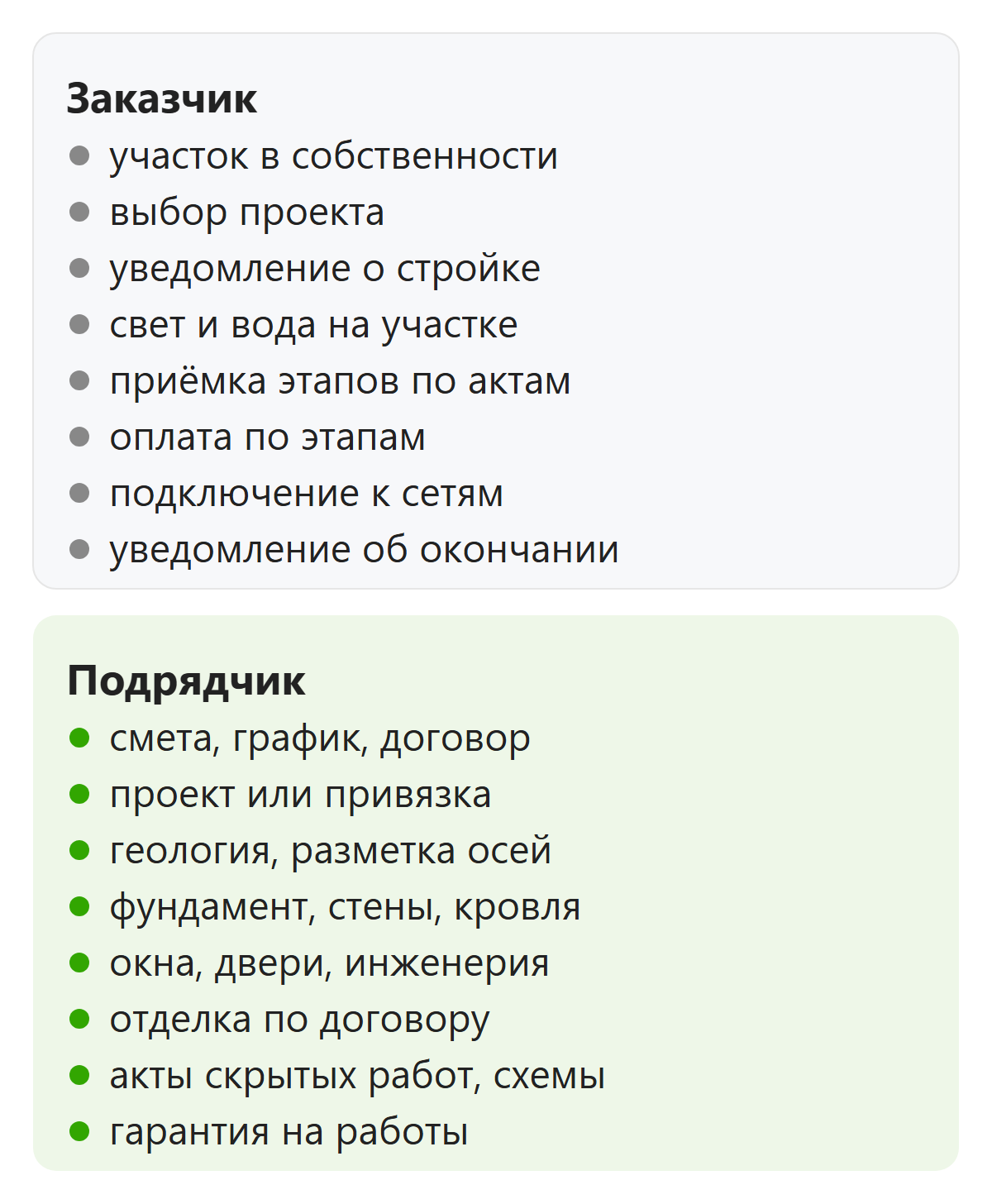

Заказчик отвечает за участок и его документы, выбор проекта, уведомления, свет и воду на участке, приёмку этапов и оплату. Подрядчик отвечает за смету и график, сами работы, качество, акты скрытых работ и гарантию. Остальное, кто подключает сети, кто вывозит мусор, кто делает технический план, договариваются отдельно и пишут в договоре.
Принимать этапы стоит лично или с технадзором, особенно скрытые работы. Арматуру фундамента, армопояс, гидроизоляцию, утеплитель потом не увидишь. Хороший подрядчик сам зовёт посмотреть их до закрытия.
Как выбрать подрядчика до начала стройки
Подрядчика выбирают на этапе сметы, до того как подписан договор. Несколько признаков, по которым видно, с кем вы имеете дело.
- Смета по проекту с объёмами и марками материалов, а не одна цена за метр.
- Договор с твёрдой ценой, графиком и оплатой по этапам.
- Можно приехать на текущие объекты и посмотреть работу на разных стадиях.
- Есть готовые дома, которые можно увидеть и о которых можно спросить хозяев.
- Гарантия на работы записана в договоре со сроком.
- Подрядчик сам предлагает акты скрытых работ и зовёт на приёмку этапов.
- Понятно, кто из сотрудников отвечает за стройку и как с ним связаться.
Нужен ли технический надзор
Технадзор это независимый инженер, который проверяет работы подрядчика по проекту и нормам. Он смотрит то, что заказчик сам оценить не может, арматуру, бетон, кладку, узлы кровли. Платят ему отдельно, обычно за выезд на каждый этап или фиксированную сумму за стройку.
Технадзор особенно полезен, если вы далеко и не можете приезжать на приёмку, если строите впервые или если подрядчик новый и проверенных объектов у него мало. У нас качество проверяют в три уровня, инженер, прораб и мастер, но независимого специалиста заказчика мы спокойно пускаем на любой этап.
Сколько стоит построить дом с нуля
Цена зависит от площади, материала, фундамента и того, в каком виде вы принимаете дом. Один пример из нашего каталога показывает, насколько. Дом из газобетона «Ромашка» на 115 м² в комплектации «Холодный контур» стоит 4 393 000 ₽, а под ключ 12 109 500 ₽.
К стоимости дома прибавляются участок, подключение к сетям, скважина или колодец, септик, забор и благоустройство, если они не входят в договор. Цены за м² по материалам и комплектациям собраны на странице цен на строительство, там же калькулятор.
Типичные ошибки на старте
- Купить участок без проверки назначения, межевания, подъезда и электричества.
- Фундамент без геологии. Либо переплата за запас, либо трещины.
- Стройка без сметы. «Посчитаем по ходу» почти всегда означает рост цены.
- Оплата крупным авансом вперёд, а не по выполненным этапам.
- Нет уведомления о стройке. Потом дом сложнее зарегистрировать, а банк не выдаст ипотеку.
- Отделка до инженерии. Готовые стены штробят под забытую розетку или трубу.
Как мы фиксируем цену и этапы в договоре
Мы работаем по официальному договору, к нему прикладываем детальную смету и график работ. После подписания сумма за работы не меняется, даже если материалы подорожают. Оплата по факту выполнения очередного этапа. Качество проверяем в три уровня, инженер, прораб и мастер, а на все работы даём гарантию 5 лет. Объекты, которые строим сейчас, можно посмотреть на любой стадии до подписания договора.
Посчитать стоимость своего дома можно в калькуляторе, а о компании и наших работах на главной странице.

Частые вопросы
С чего начать строительство дома?
Какие этапы у строительства частного дома?
Сколько времени строится дом?
Нужно ли разрешение, чтобы строить?
Сколько стоит построить дом с нуля?
Как не ошибиться, если строите впервые?
В калькуляторе цену дома можно прикинуть за пару минут. Точную смету посчитаем по вашему проекту, и после подписания договора она не меняется.
