Коробка, под отделку или под ключ, что входит в дом и что проверить в смете

Содержание 8 разделов
- 1Чем отличаются коробка, тёплый контур, под отделку и под ключ
- 2Что часто не входит даже в «под ключ»
- 3Что входит в «под ключ с коммуникациями»
- 4Какую стадию выбрать
- 5Ошибки, когда дом строят по стадиям
- 6Что проверить в смете перед договором
- 7Сколько стоит каждая стадия
- 8Как мы фиксируем состав работ и цену
Одна и та же «Ромашка» на 115 м² в нашем каталоге стоит 4 393 000 ₽ в комплектации «Холодный контур» и 12 109 500 ₽ под ключ. Разница почти в три раза, и вся она в словах после цены. Коробка, тёплый контур, под отделку, под ключ, у каждого подрядчика эти слова значат немного своё.
Поэтому сравнивать предложения по цене за метр без состава работ бессмысленно. Дешёвая смета часто оказывается коробкой, а дорогая включает то, о чём вы бы вспомнили только при переезде.
Чем отличаются коробка, тёплый контур, под отделку и под ключ

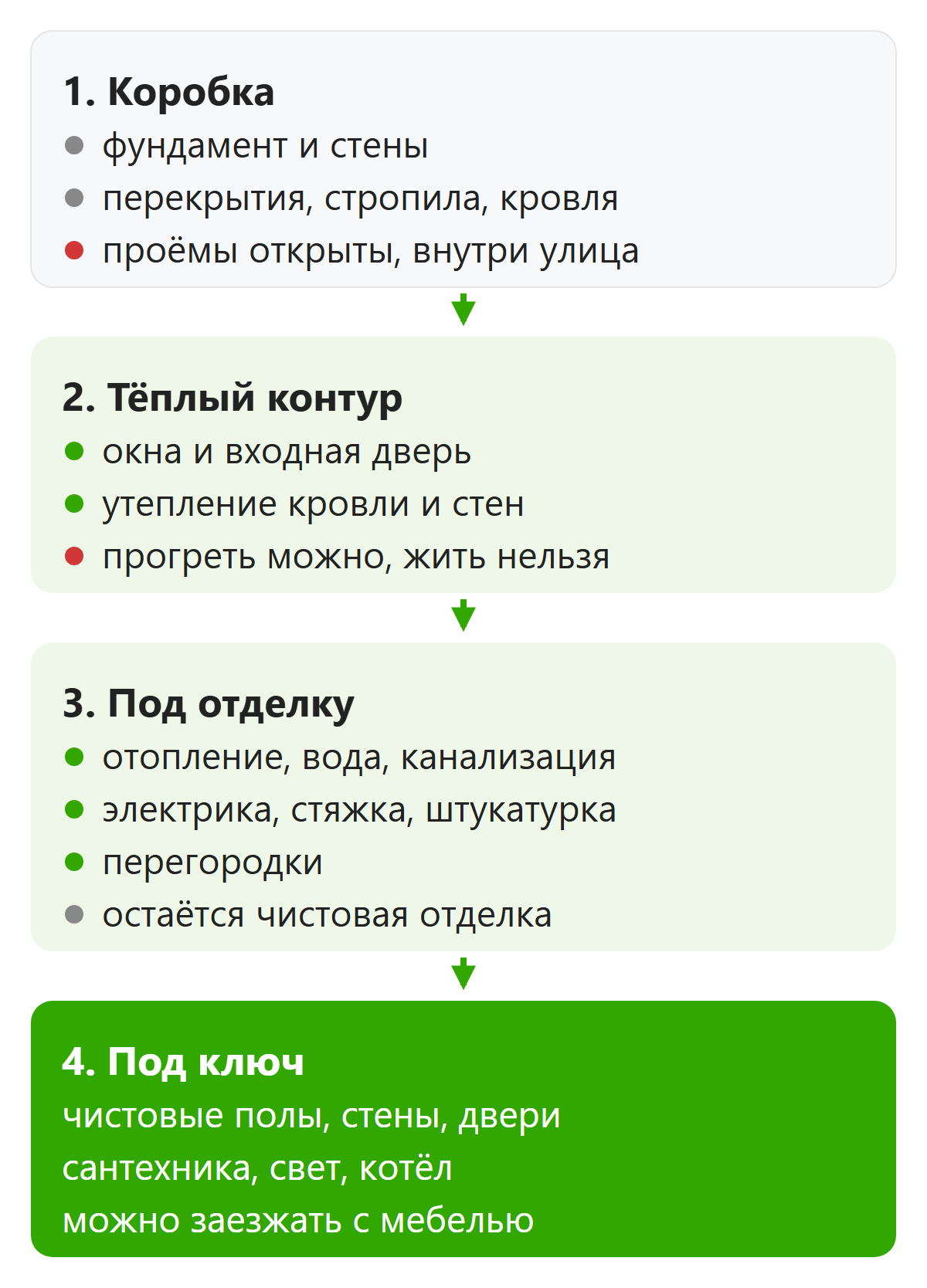

Это не четыре разных дома, а четыре момента стройки одного и того же. Каждая следующая стадия включает всё из предыдущей и добавляет свой слой работ.

| Работы | Коробка | Тёплый контур | Под отделку | Под ключ |
|---|---|---|---|---|
| Фундамент | да | да | да | да |
| Стены, перекрытия | да | да | да | да |
| Стропила и кровля | да | да | да | да |
| Окна, входная дверь | нет | да | да | да |
| Утепление кровли и пола | нет | да | да | да |
| Фасад, штукатурка или облицовка | нет | по договору | по договору | да |
| Отопление, вода, канализация внутри | нет | нет | да | да |
| Электрика внутри | нет | нет | да | да |
| Стяжка, штукатурка стен, перегородки | нет | нет | да | да |
| Чистовые полы, стены, потолки | нет | нет | нет | да |
| Межкомнатные двери, сантехника, свет | нет | нет | нет | да |

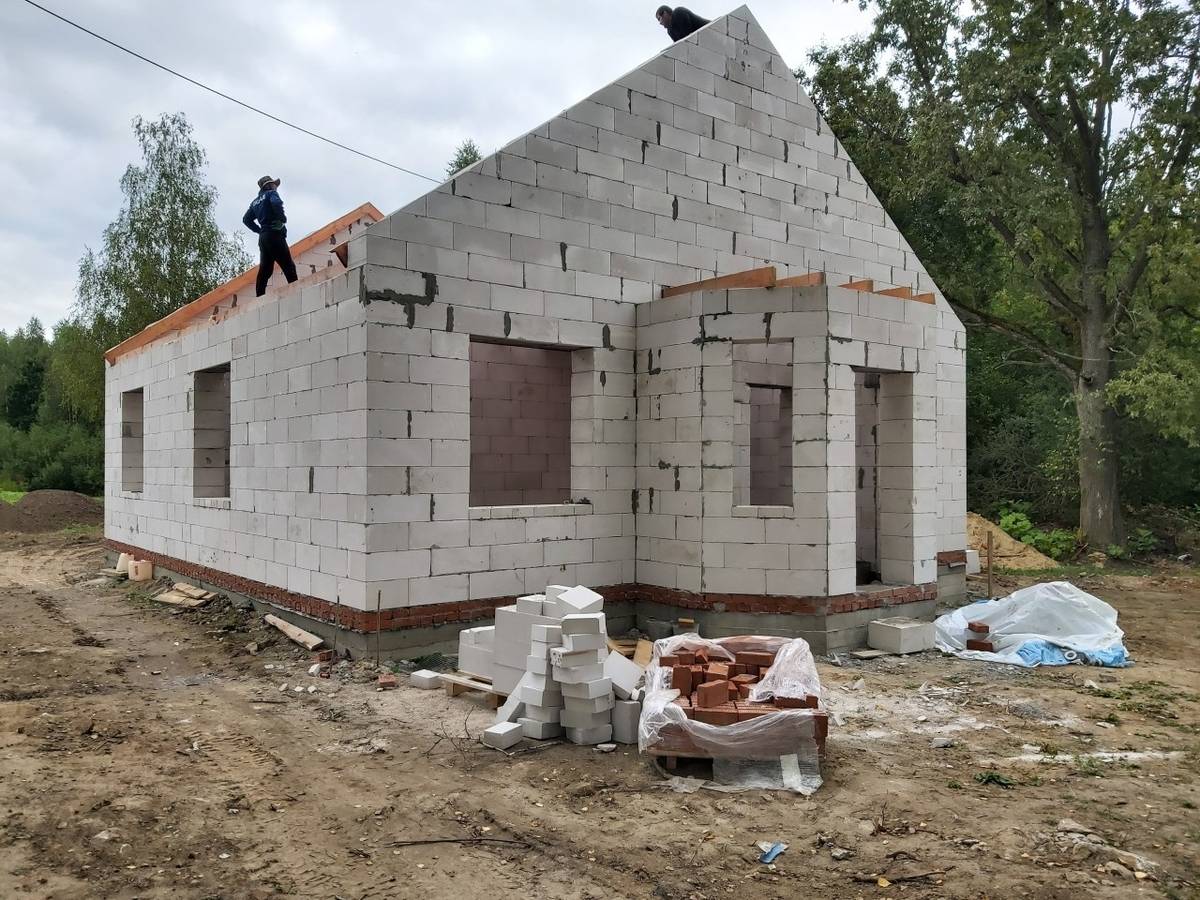

Коробка
Фундамент, стены, перекрытия, стропильная система и кровельное покрытие. Проёмы открыты, внутри по сути улица. Коробку берут, когда дальше хотят строить сами или с другой бригадой, или когда денег пока хватает только на основу. Дом в таком виде может стоять зиму, но проёмы лучше временно закрыть, чтобы в перекрытия не мело снег.

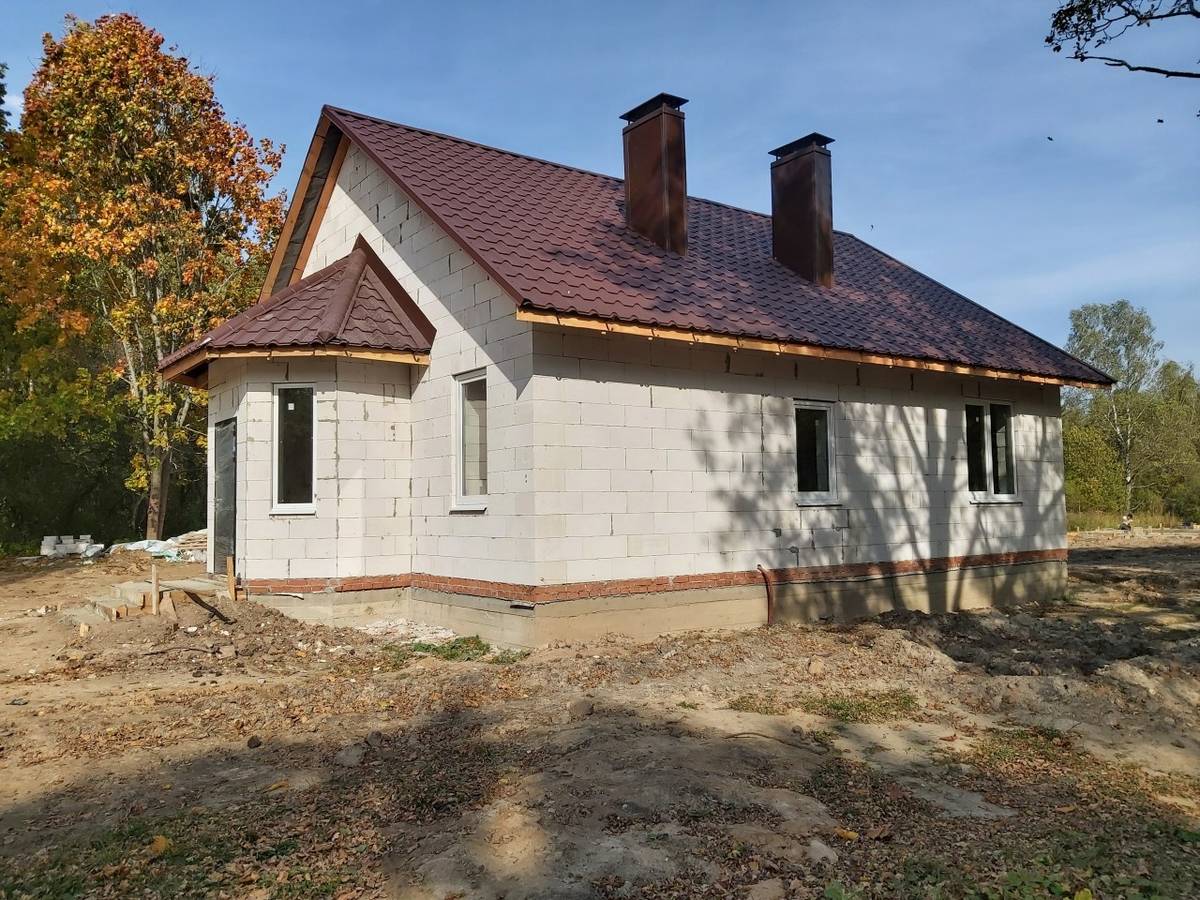

Тёплый контур
К коробке добавляются окна, входная дверь и утепление кровли. Дом закрыт от погоды, его можно прогреть тепловой пушкой и вести внутренние работы зимой. Названия комплектаций в нашем каталоге, «Холодный контур», «Комфорт» и другие, тоже говорят о стадии готовности, а точный состав каждой расписан в смете к договору.

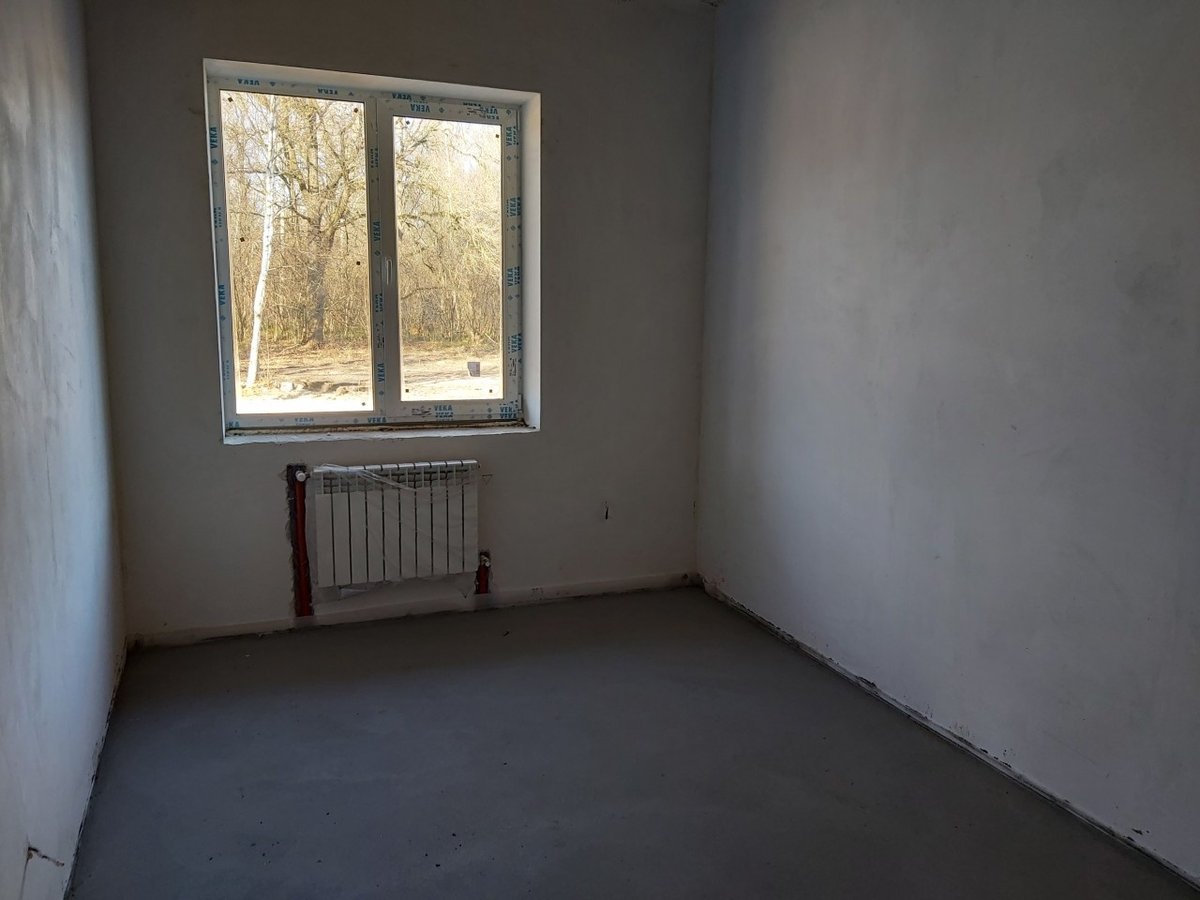

Под отделку
Внутри появляются инженерные системы. Разведено отопление с радиаторами или тёплым полом, проложены трубы воды и канализации, электрика с щитом, розетками и выключателями под установку. Стены оштукатурены, пол залит стяжкой, перегородки стоят. Остаётся чистовая отделка, то есть то, что каждый хочет выбрать сам, плитка, ламинат, обои или покраска.

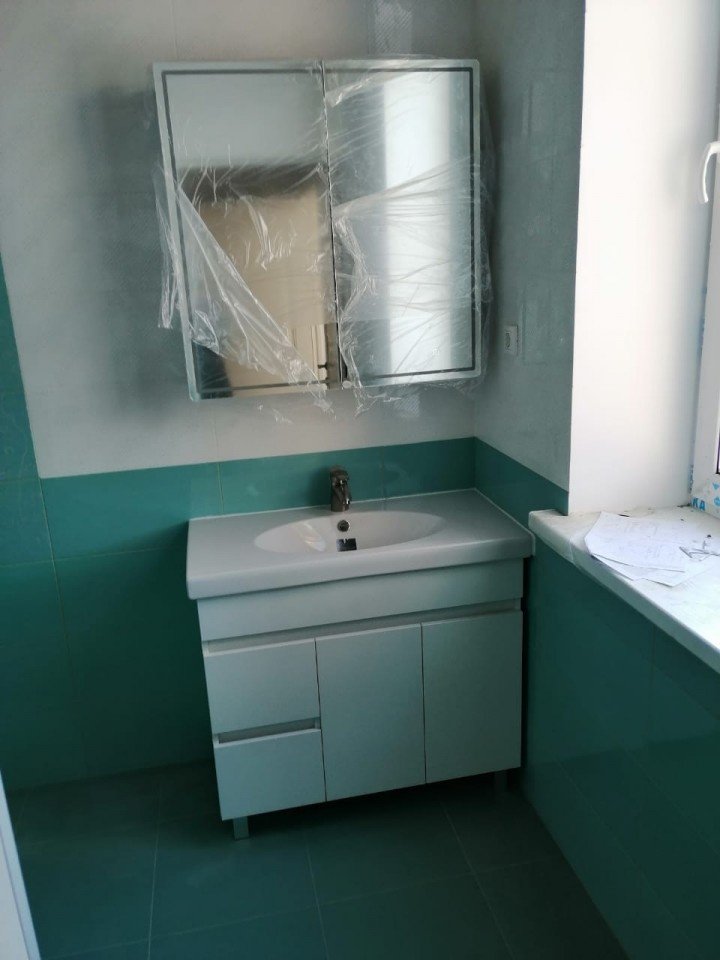

Под ключ
Дом готов к жизни. Чистовые полы, стены и потолки, двери, сантехника, светильники, запущенный котёл. Остаётся привезти мебель и кухню. Это самая дорогая стадия, потому что в ней больше всего ручного труда и материалов, которые видно каждый день.
Что часто не входит даже в «под ключ»
«Под ключ» обычно означает сам дом. Всё, что вокруг дома и что идёт от участка к дому, часто остаётся отдельно. Вот список, по которому стоит пройтись с подрядчиком.
- Подключение к сетям посёлка. Договор с сетевой компанией на электричество, газопровод до дома, оплата технологического присоединения. Это делают по отдельным договорам, и сроки от строителя не зависят.
- Скважина или колодец и септик. Внутри дома трубы есть, а откуда в них возьмётся вода и куда уйдут стоки, решают отдельно.
- Отмостка, крыльцо, терраса. Часто считаются как дополнительные работы, хотя отмостка нужна любому дому, она отводит воду от фундамента.
- Водосточная система. Иногда входит в кровлю, иногда нет.
- Кухня, встроенные шкафы, техника. Почти никогда не входят.
- Забор, дорожки, благоустройство. Отдельные работы.
- Проект и оформление. Уведомление о строительстве, технический план, постановка на учёт. Кто этим занимается, нужно договориться заранее.
Важно
Если в смете нет отдельного списка «что не входит», попросите его написать. Это самый честный способ сравнить два предложения, у которых на первой странице одинаковое «под ключ».
Что входит в «под ключ с коммуникациями»
Слово «коммуникации» тоже понимают по-разному. Внутренние коммуникации это то, что внутри дома. Внешние это то, что связывает дом с участком и посёлком. Чтобы не было сюрпризов, проверьте по списку.

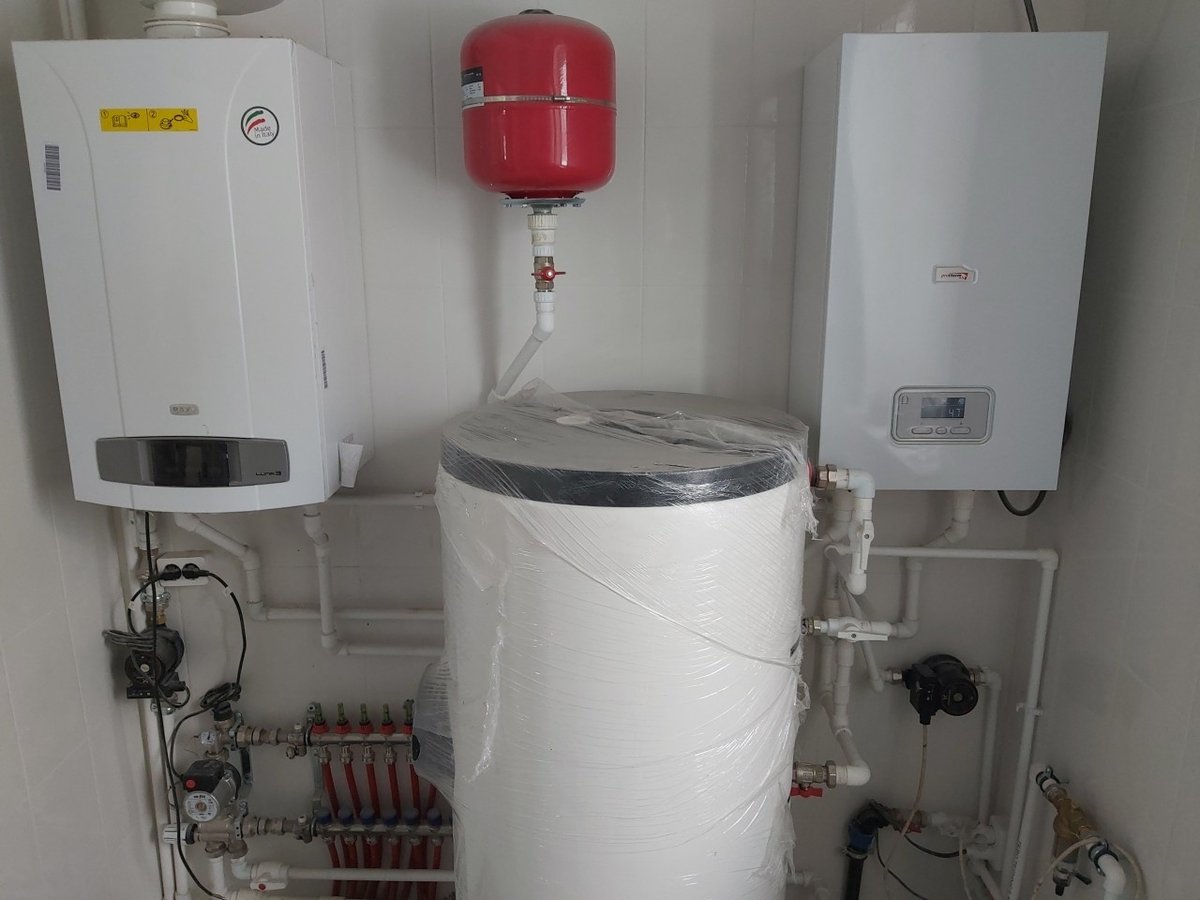

- Отопление. Какой котёл, сколько радиаторов или контуров тёплого пола, кто запускает котёл и где стоит дымоход.
- Водоснабжение. Разводка по дому, водонагреватель или двухконтурный котёл, ввод трубы в дом. Входит ли скважина и насосная станция.
- Канализация. Разводка по дому до выпуска. Входит ли септик и труба от дома до него.
- Электрика. Щит, автоматы, число розеток и выключателей, светильники. Входит ли кабель от столба до дома и заземление.
- Вентиляция. Вытяжка в санузле, на кухне и в котельной, приточные клапаны.

Какую стадию выбрать
Правильного ответа для всех нет, есть ваши деньги, время и готовность заниматься стройкой самому.
- Коробка подходит тем, у кого есть своя проверенная бригада на остальное или кто строит в несколько лет и готов делать паузы. Минус в том, что за качество окон, утепления и инженерии отвечает уже не тот, кто строил стены, и стыки работ разных бригад ложатся на вас.
- Тёплый контур выбирают чаще всего, если отделку и инженерию хотят делать постепенно. Дом закрыт, его можно оставить на зиму и продолжать весной без риска для стен и перекрытий.
- Под отделку удобно тем, кто хочет сам выбрать плитку, полы и двери, но не хочет разбираться с котлом, трубами и электрикой. Самые ответственные и скрытые работы делает один подрядчик и отвечает за них.
- Под ключ нужен, когда важны сроки и не хочется вести стройку самому. Это обязательная стадия, если дом строится в ипотеку по льготной программе, банку нужен дом, пригодный для жизни.
Ошибки, когда дом строят по стадиям
- Оставить коробку на зиму с открытыми проёмами. Снег и дождь попадают на перекрытия и стены, газобетон набирает воду. Проёмы закрывают хотя бы плёнкой или щитами, а лучше сразу ставят окна.
- Начать отделку по сырой стяжке и штукатурке. Стяжке и штукатурке нужно время, чтобы высохнуть. Ламинат и обои на сырое основание потом вспучиваются и отходят.
- Сделать отделку раньше инженерии. Потом приходится штробить готовые стены под забытую розетку или трубу.
- Не записать в договор, кто отвечает за стыки. Окна ставила одна бригада, откосы и подоконники другая, а продувает в итоге у вас.
- Сравнивать цены без состава. Смета на контур у одного подрядчика и «под ключ» у другого выглядят как разница в цене, а на самом деле это разница в объёме работ.

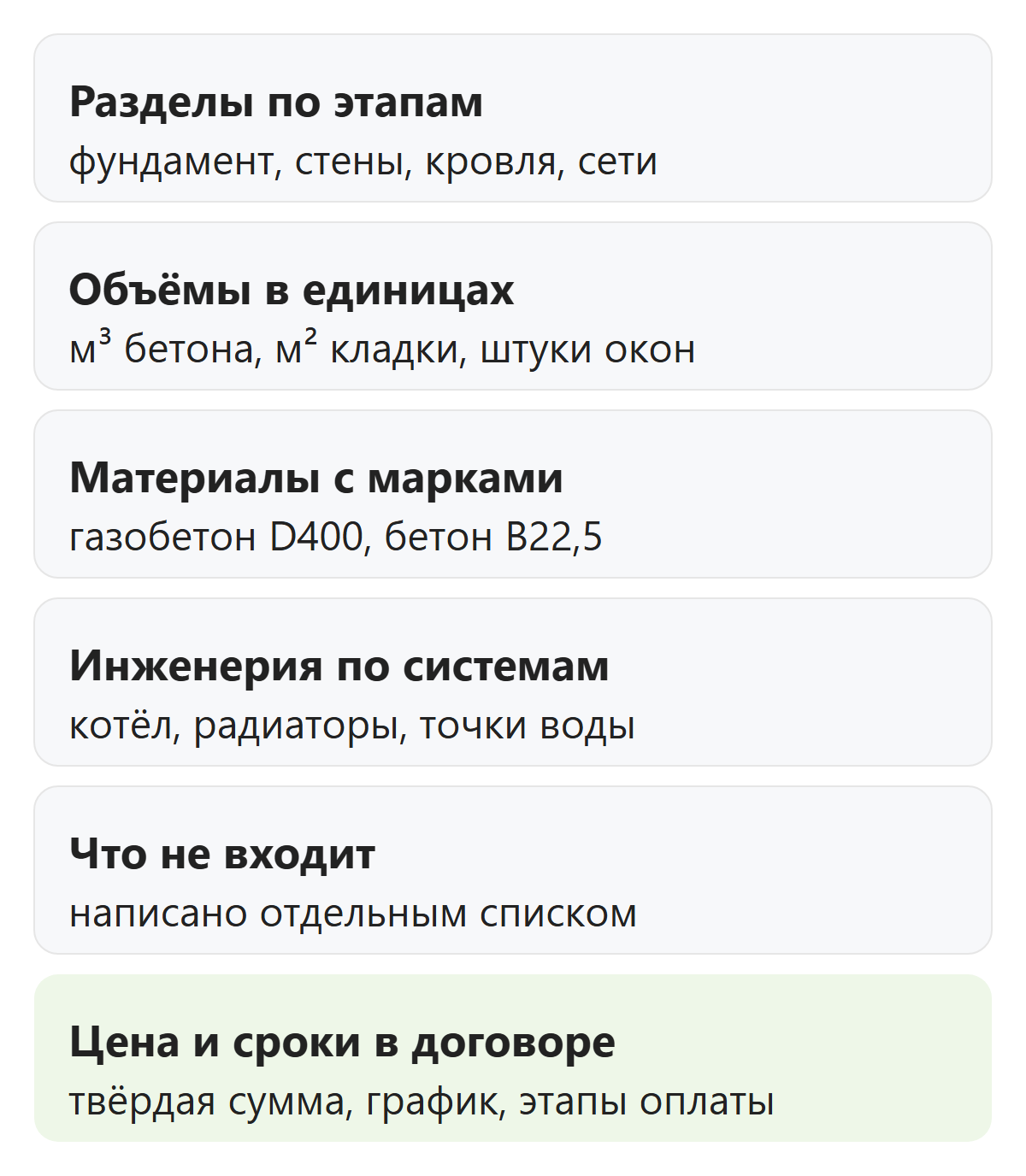

Что проверить в смете перед договором

- Разделы по этапам. Фундамент, стены, перекрытия, кровля, окна, инженерные системы, отделка. По ним потом идёт оплата и приёмка.
- Объёмы в понятных единицах. Кубометры бетона, квадратные метры кладки, кровли и штукатурки, число окон и радиаторов. Объёмы можно сверить с проектом.
- Материалы с марками. Газобетон D400 или D500, бетон В22,5, производитель окон и профиль. «Газоблок» без марки может оказаться любым.
- Работа и материалы отдельно или вместе. Если отдельно, легче понять, откуда цена.
- Список того, что не входит. Сети участка, септик, отмостка, крыльцо, забор.
- Цена и условия её изменения. Твёрдая ли цена или пересчитывается при росте стоимости материалов.
- График и порядок оплаты. Платежи по этапам после приёмки, а не крупным авансом вперёд.
Если строите в ипотеку, банку нужна именно такая смета, с разбивкой по этапам. Подробнее о том, как это устроено, в статье о сельской ипотеке на строительство дома.
Сколько стоит каждая стадия
Цена за метр у каждой стадии своя, и на неё сильно влияют материал стен, фундамент и форма кровли. Для наглядности один проект в пяти комплектациях из нашего каталога.
| «Ромашка», 115 м², газобетон | Цена |
|---|---|
| Холодный контур | 4 393 000 ₽ |
| Комфорт | 4 876 000 ₽ |
| Комфорт и фасадная штукатурка «короед» | 5 485 500 ₽ |
| Комфорт и облицовка кирпичом | 6 072 000 ₽ |
| Под ключ | 12 109 500 ₽ |
Видно, что больше половины цены дома под ключ приходится на то, что происходит после контура, то есть на инженерные системы и отделку. Цены за метр по всем материалам и комплектациям собраны на странице цен на строительство домов, там же калькулятор, где можно выбрать свою стадию.
Как мы фиксируем состав работ и цену
Мы работаем по официальному договору. К нему прикладываем детальную смету и график работ, и после подписания сумма за работы не меняется, даже если материалы подорожают. Платите вы по факту выполнения каждого этапа. Качество проверяем в три уровня, инженер, прораб и мастер, а на все работы даём гарантию 5 лет.
Дом можно заказать в любой из комплектаций. Если хотите построить контур сейчас, а инженерию и отделку позже, в смете это будут отдельные этапы с отдельными ценами. А дома, которые мы строим сейчас, можно посмотреть вживую на любой стадии до подписания договора.

Частые вопросы
Сколько стоит построить коробку дома?
Чем тёплый контур отличается от коробки?
Что значит дом под отделку?
Входит ли в «под ключ» подключение к газу и электричеству?
Что выгоднее, заказать под ключ или доделать самому?
В калькуляторе цену дома можно прикинуть за пару минут. Точную смету посчитаем по вашему проекту, и после подписания договора она не меняется.
